Le Coust’éco se prépare pour l’été…
L’emménagement de la famille Quiot Morin étant prévu en août (en mode camping si besoin), les choses se précisent pour l’été qui arrive à grands pas… Le long week-end de l’Ascension a permis l’installation:
- sur le terrain: des deux balançoires, du mini-toboggan, du mini-trampoline, de la slackline, de la grande tente pour les invité·es et bénévoles du chantier,

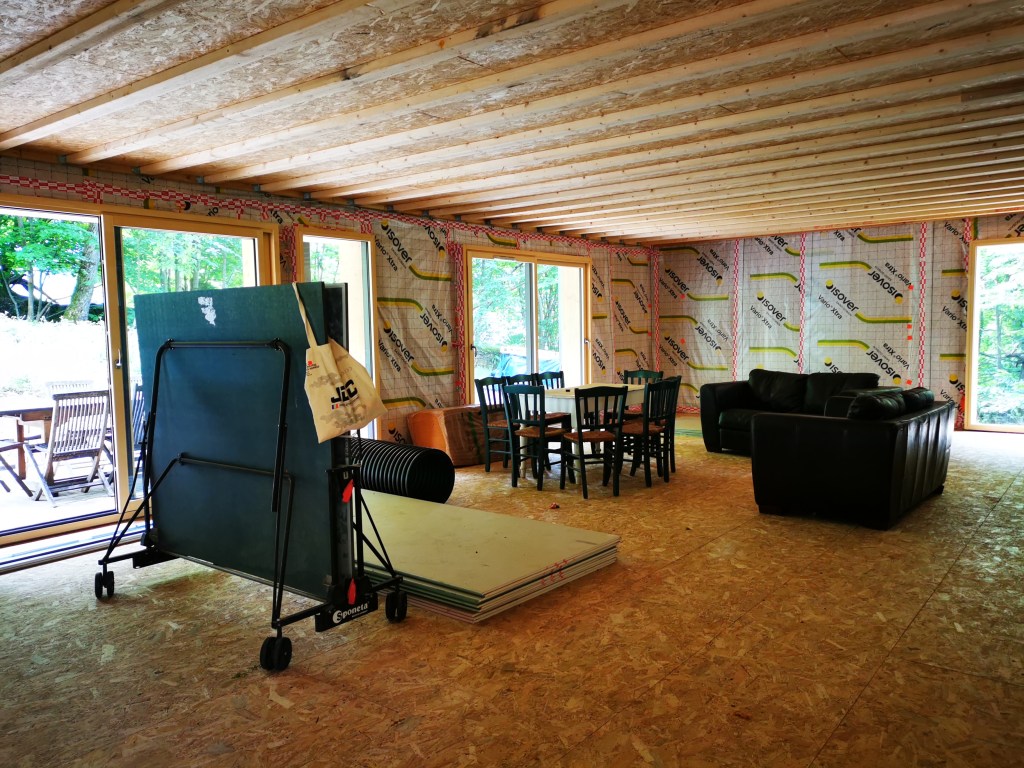

- dans la salle commune du RDC: des deux canapés, d’une table à manger avec ses 8 chaises et de la table de ping-pong ,

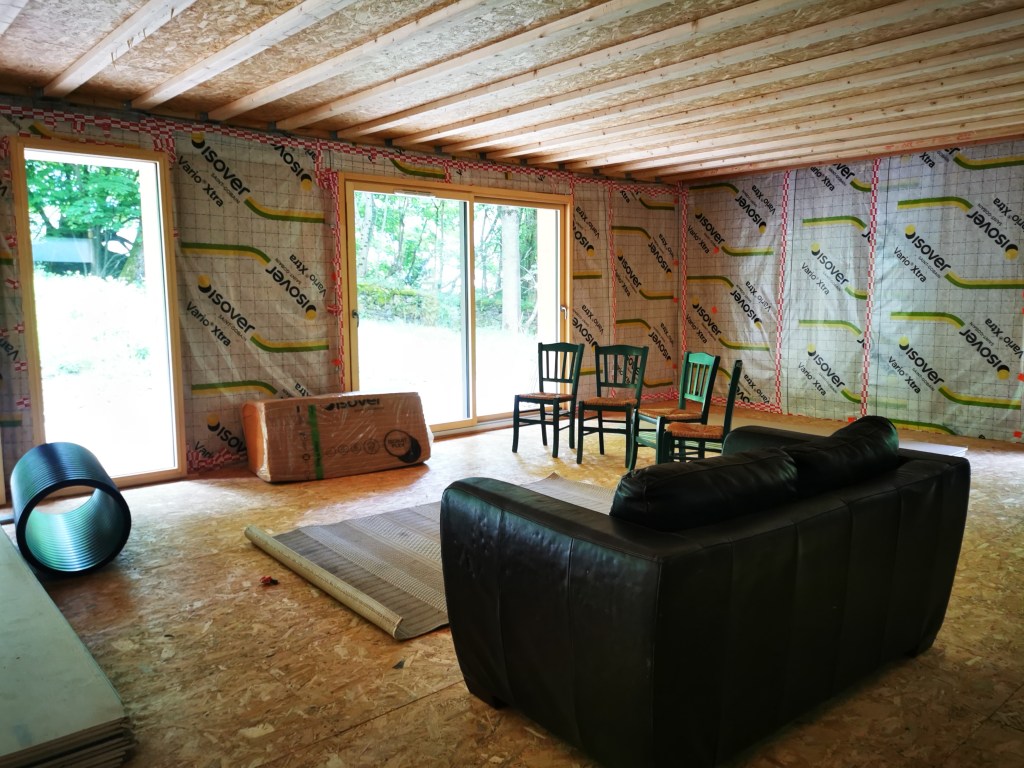

- sur la terrasse: de la grande table extérieure et des transats…

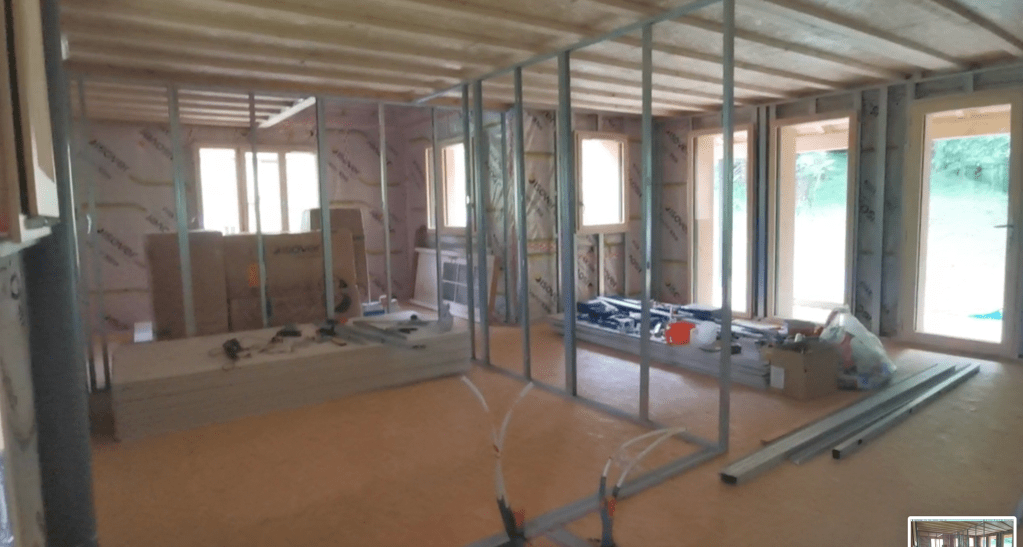

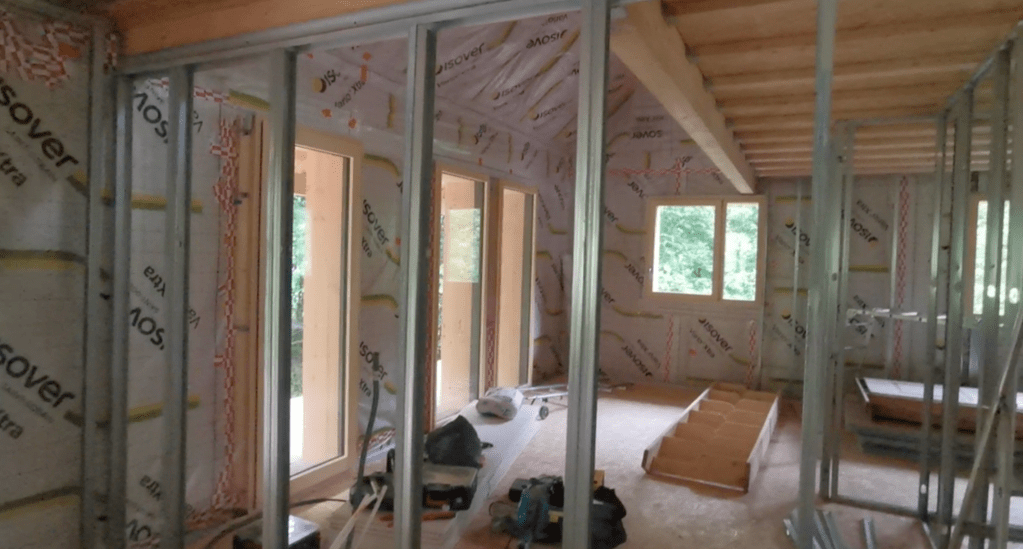

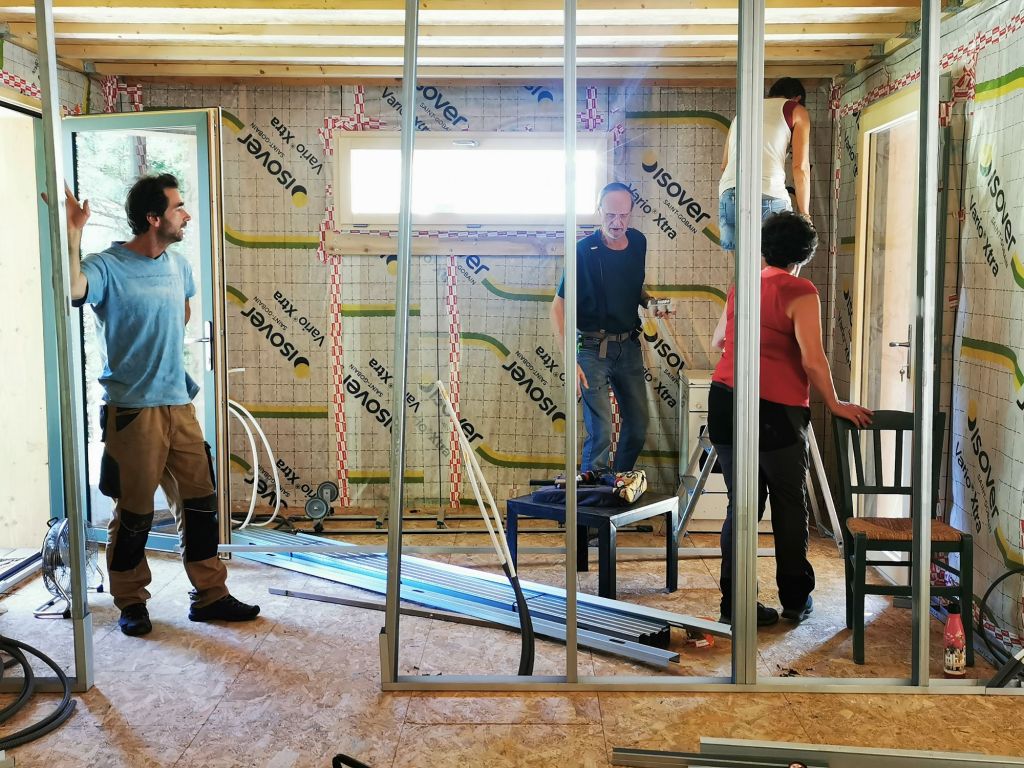

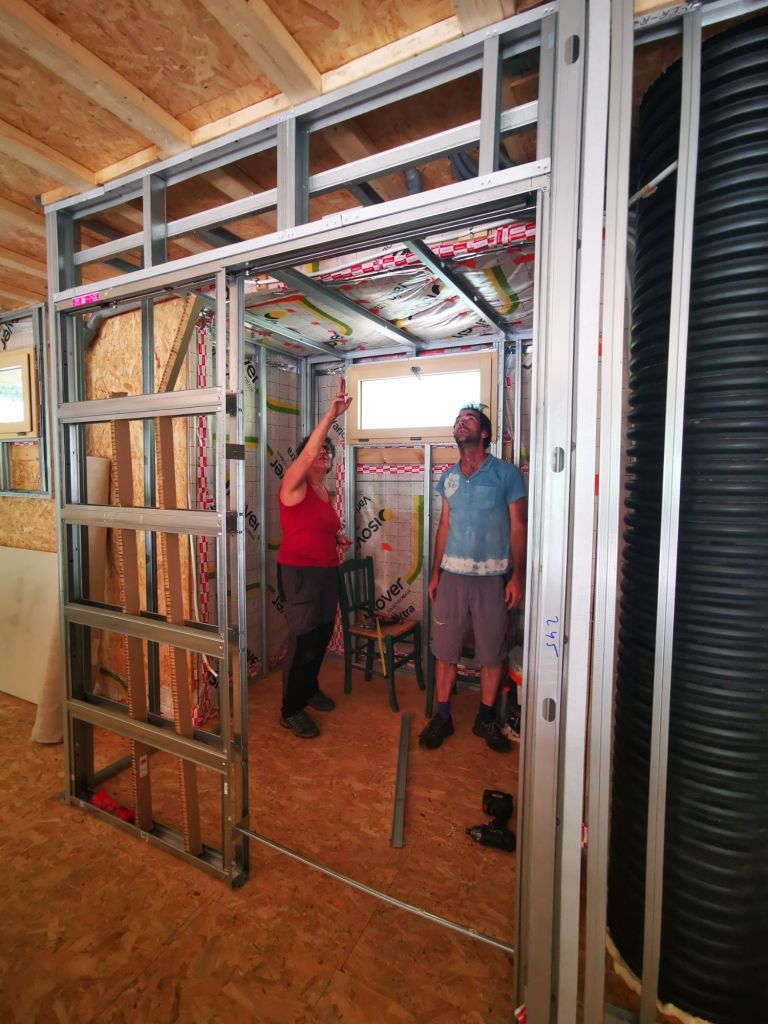

Côté travaux, le raillage a continué aussi ce week-end! Les montants (verticaux), qui soutiendront les plaques de plâtre (placo), installés au R+1 pour le doublage des murs et pour les cloisons donnent peu à peu vie aux futures pièces des appartements: chambres, salons, salle d’eau, toilettes…
Le week-end prochain, le potager sera à l’honneur… 😉











On va « railler » !
Vous vous demandez ce que veut dire « railler »?
C’est un mot entré dans notre vocabulaire courant depuis quelques jours…

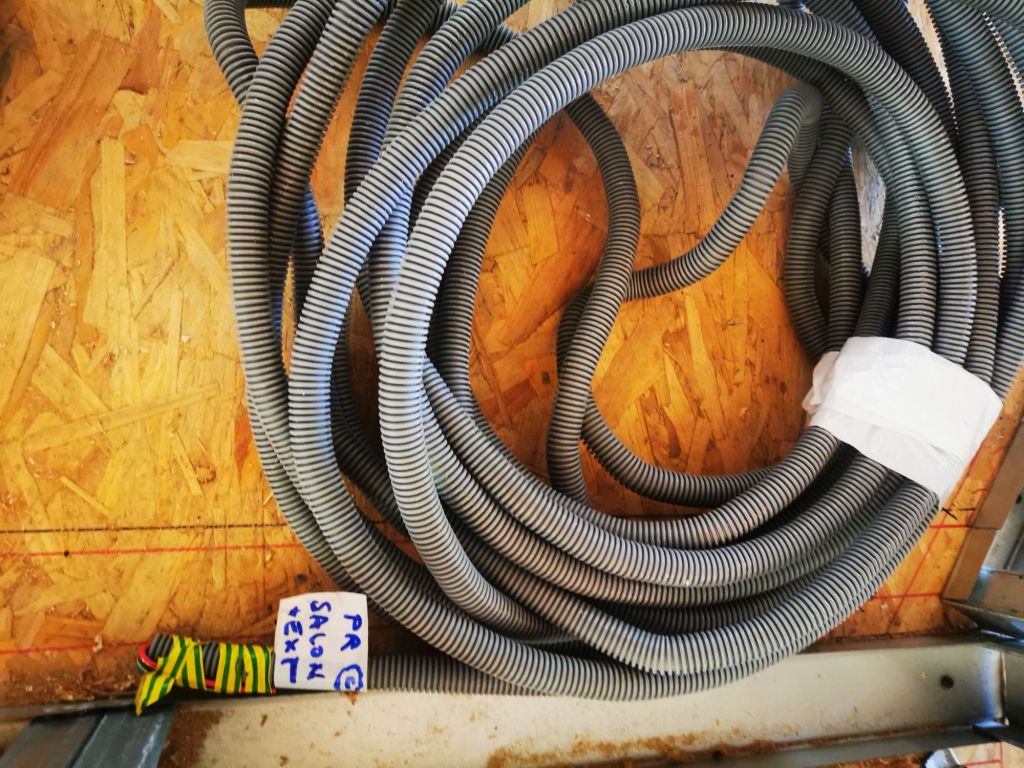

Après l’installation des tuyaux d’évacuation sous et dans la maison…
Après l’installation des tuyaux d’arrivée d’eau…

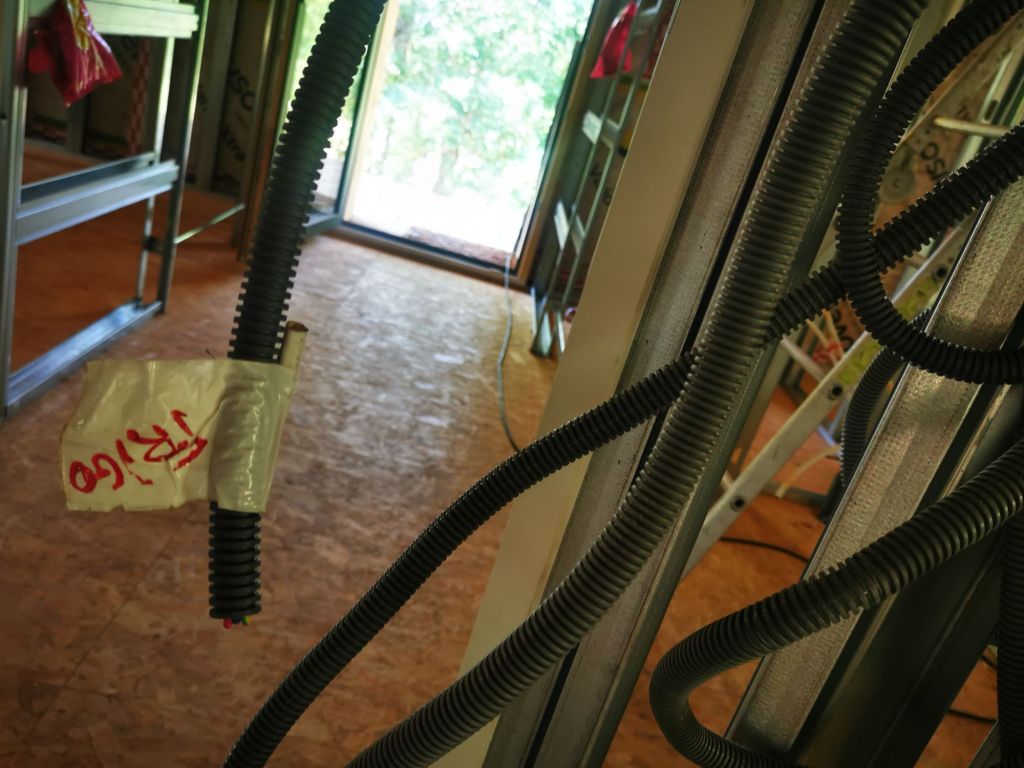

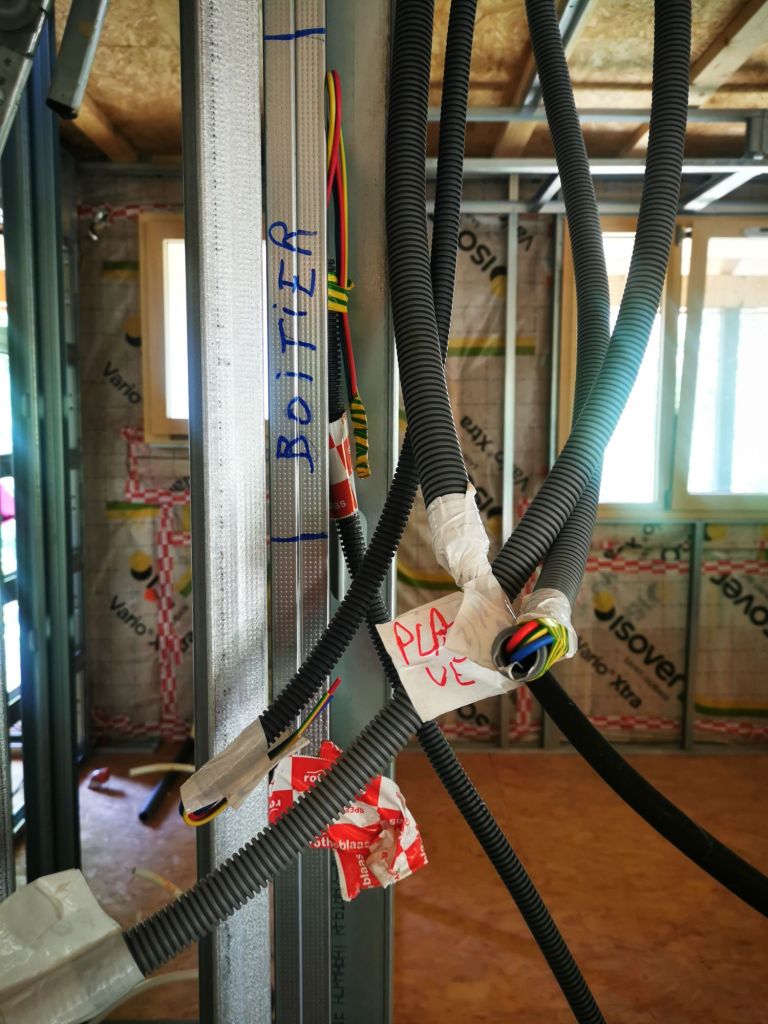

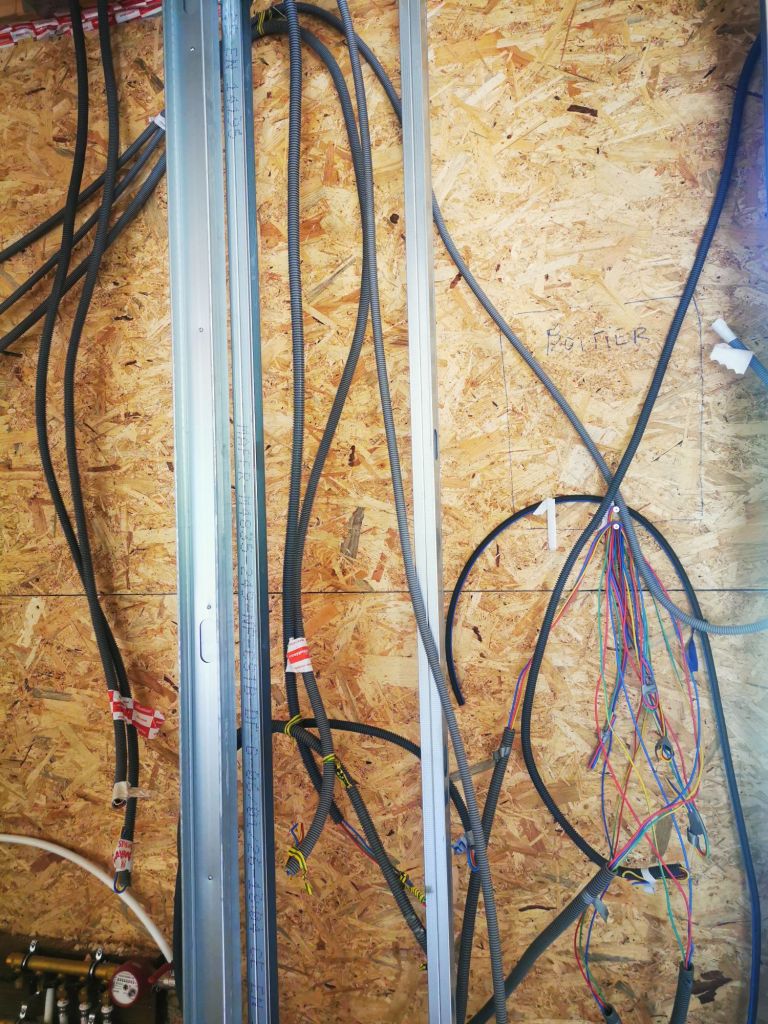

Après l’installation des réservations pour l’électricité dans les dalles…
Après le soufflage et le cardage de la ouate de cellulose dans les dalles…

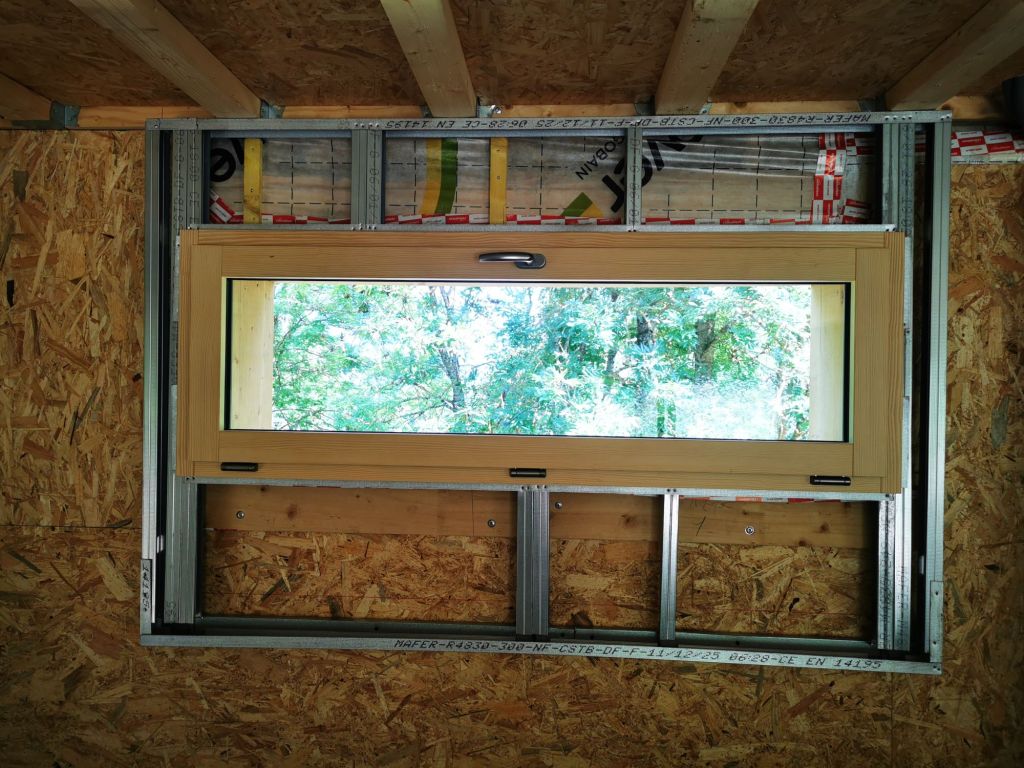

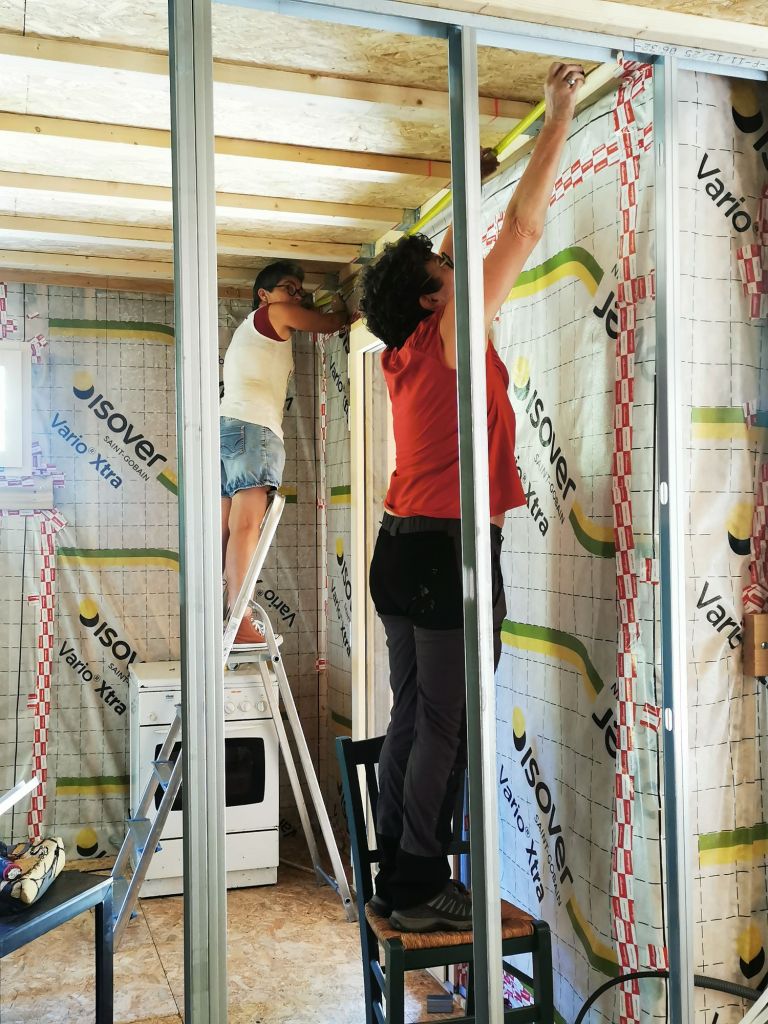

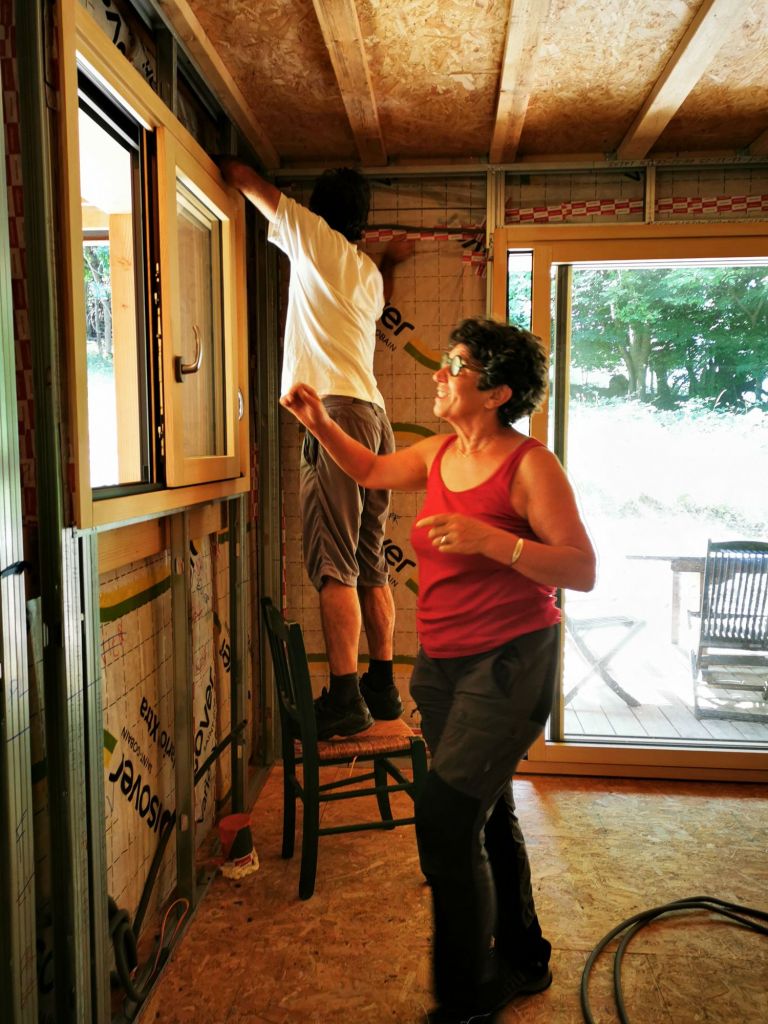

Après la pose des isolants intérieurs (panneaux de fibre de bois) dans TOUS les murs en ossature bois et dans les rampants…
Après la pose du pare-vapeur sur TOUS les murs et rampants…
Après la livraison des placos, des plaques d’OSB, du Fermacell, des rails et des montants, en attendant la livraison des portes…

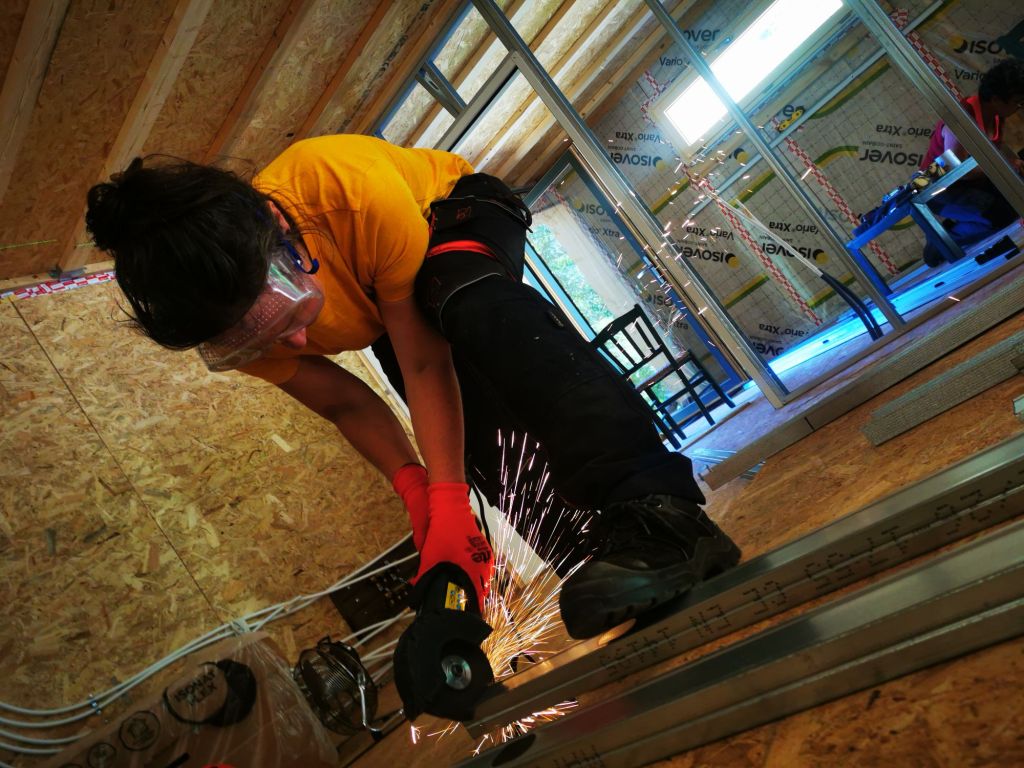

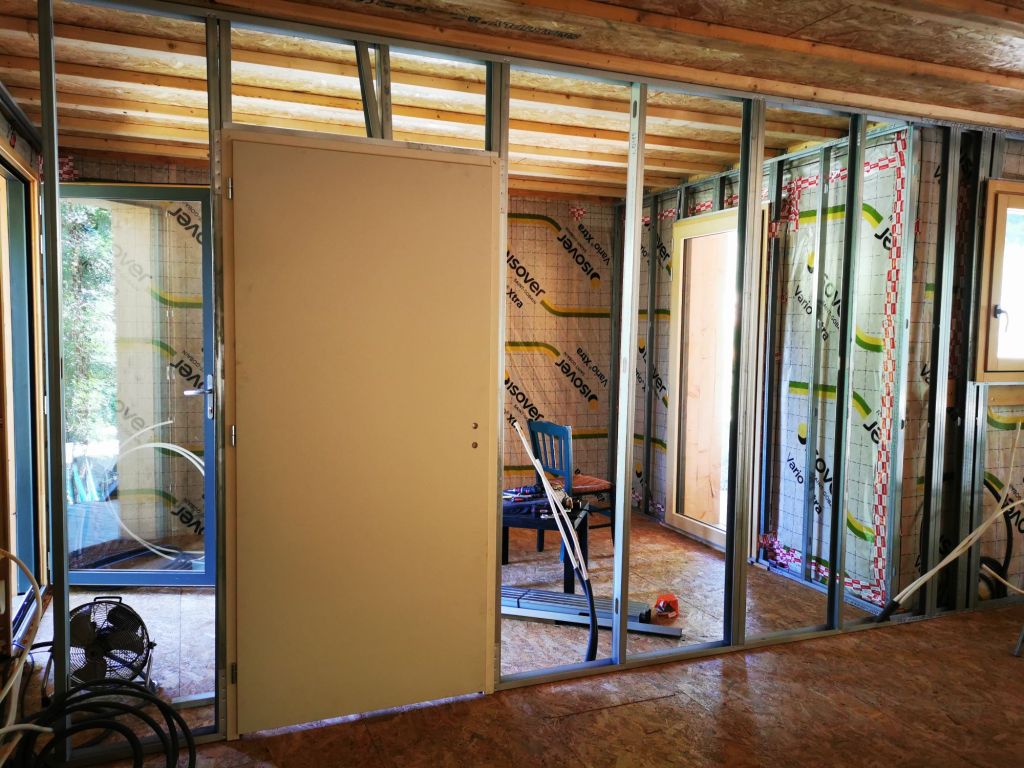

Nous allons « railler »… c’est-à-dire poser des rails au sol et au plafond (alignés haut/bas) pour le montage des doublages sur les murs et des cloisons!
Allez, hop, on va railler!
En parallèle, l’entreprise CBC continue sur l’ossature bois avec la pose de la fibre de bois haute densité sur tous les murs extérieurs, la pose du pare-pluie, des tasseaux et du Viroc sur les façades concernées…
A bientôt!
La fine équipe du Coust’éco

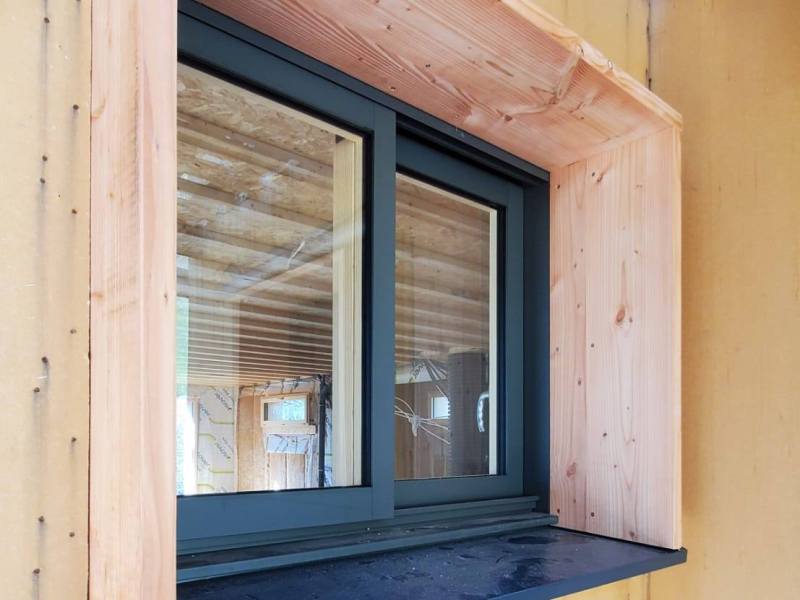

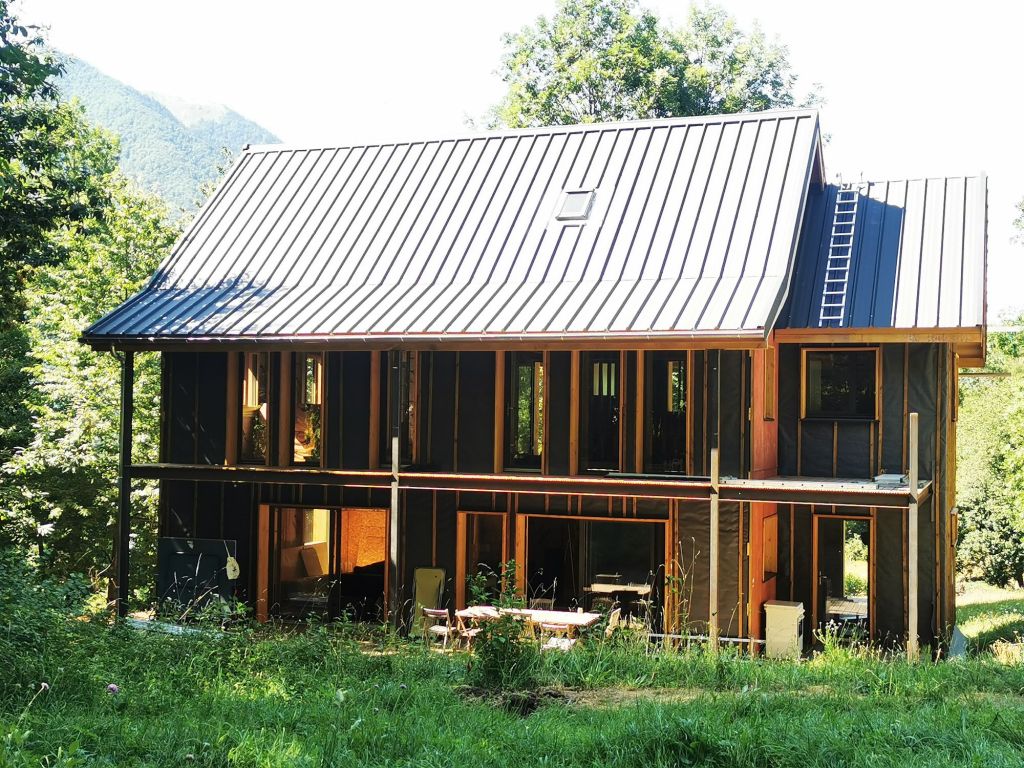

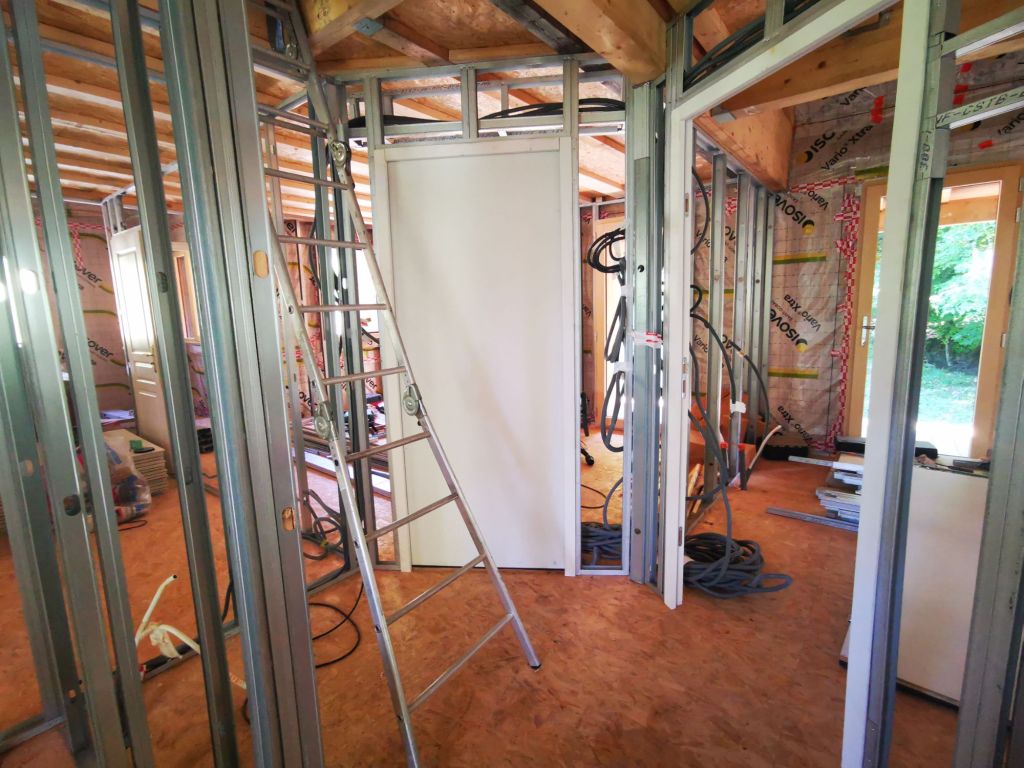

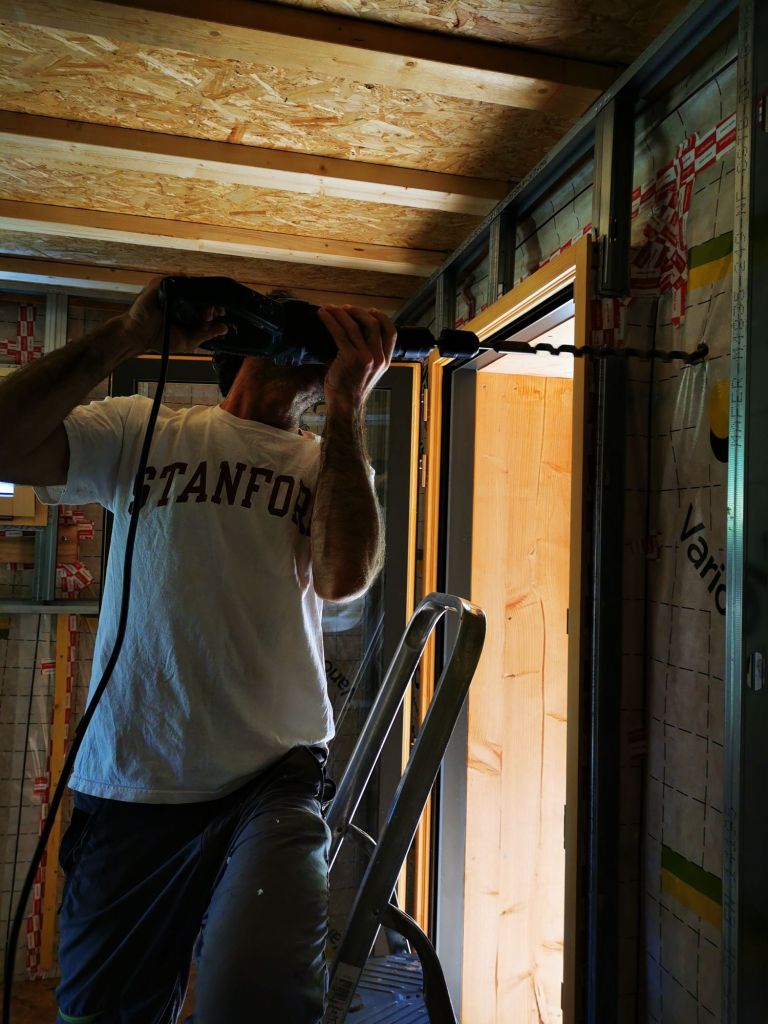

L’UH1 bientôt hors d’eau, hors d’air

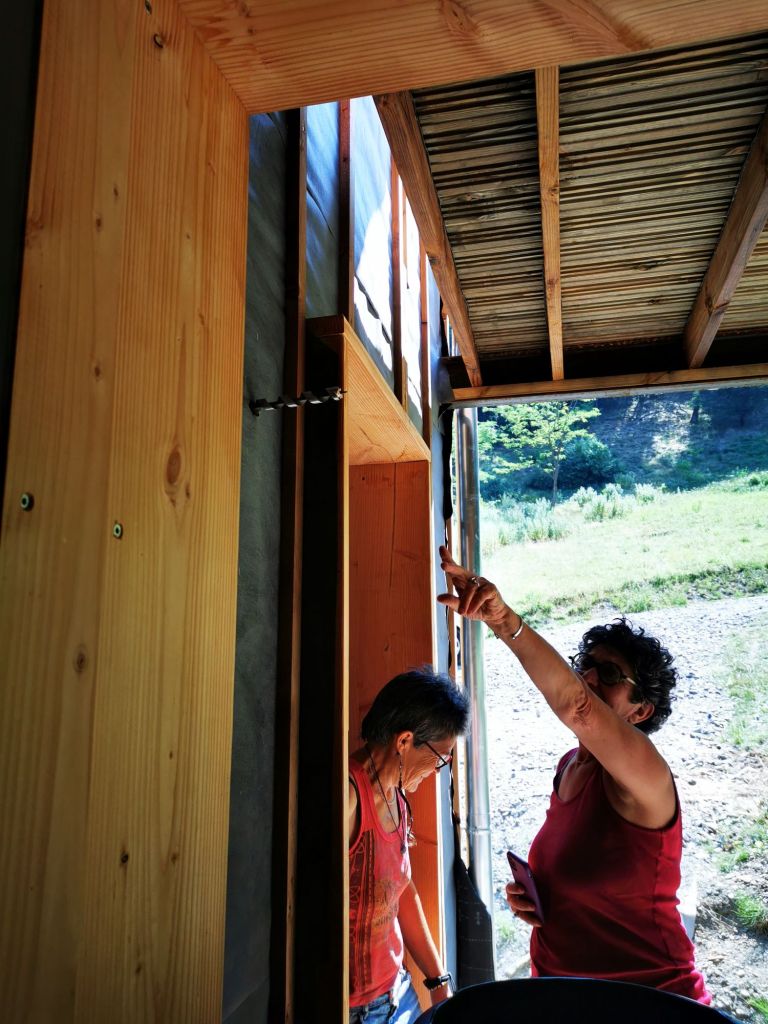

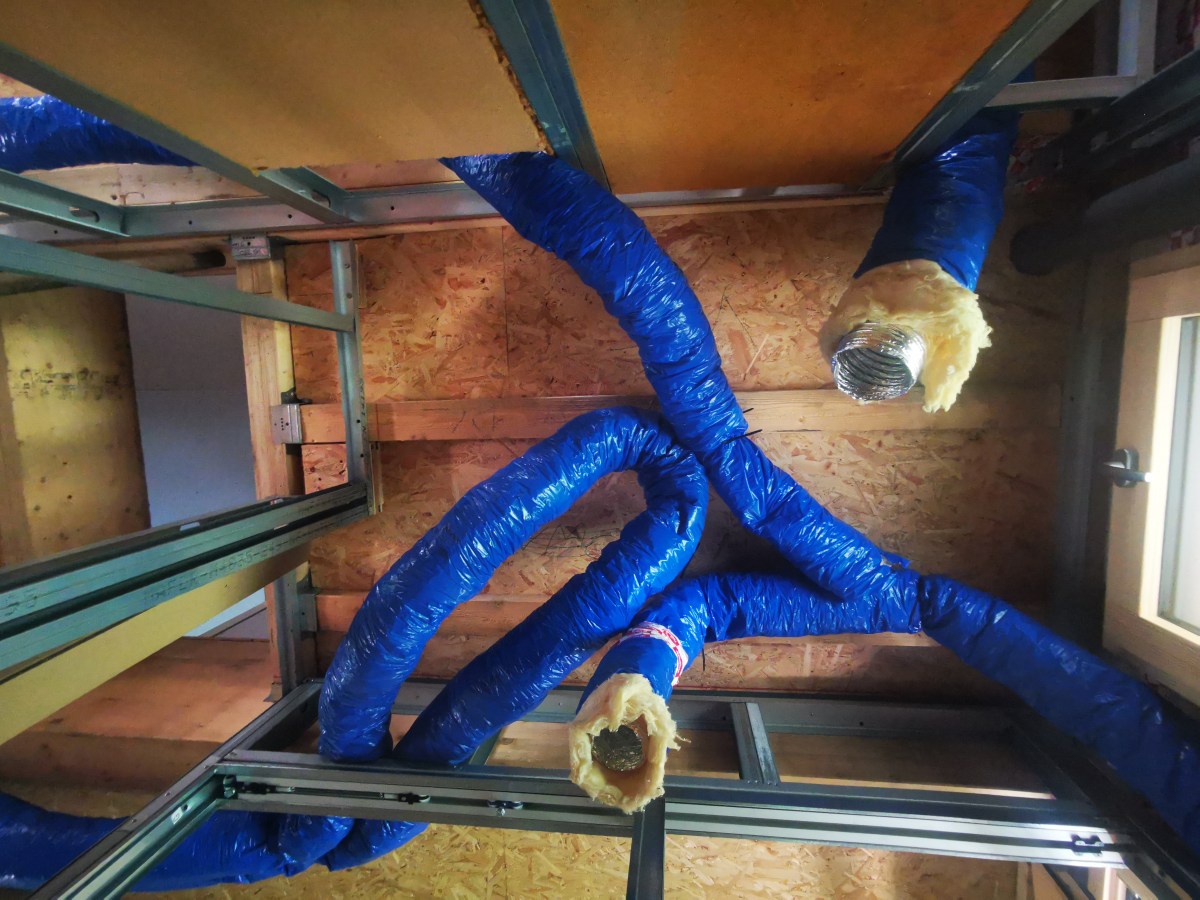

Huisseries posées dans l’UH1. Ça progresse. Bientôt la finition des isolants intérieurs et du pare-vapeur, le montage des cloisons et des doublages intérieurs, l’installation de toute l’électricité, la finition de la plomberie, l’installation de la ventilation, du système de chauffe-eau solaire thermique et des panneaux photovoltaïques, l’achat et l’installation du poêle, la finition des cloisons, etc.
Quand est-ce qu’on programme la pendaison de crémaillère ? ![]()
Quel mois de quelle année d’après vous???
En attendant, on va lancer une campagne de financement participatif…
Comme une liste de naissance, la naissance de l’UH1, appelée aussi maison commune de l’écolieu du Coust’éco: vous pourrez nous aider concrètement si vous le pouvez, si vous le voulez en participant au poêle, à la VMC, aux portes à galandage, au Fermacell, aux bacs de douche, etc.
A bientôt !
La fine équipe du Coust’éco
